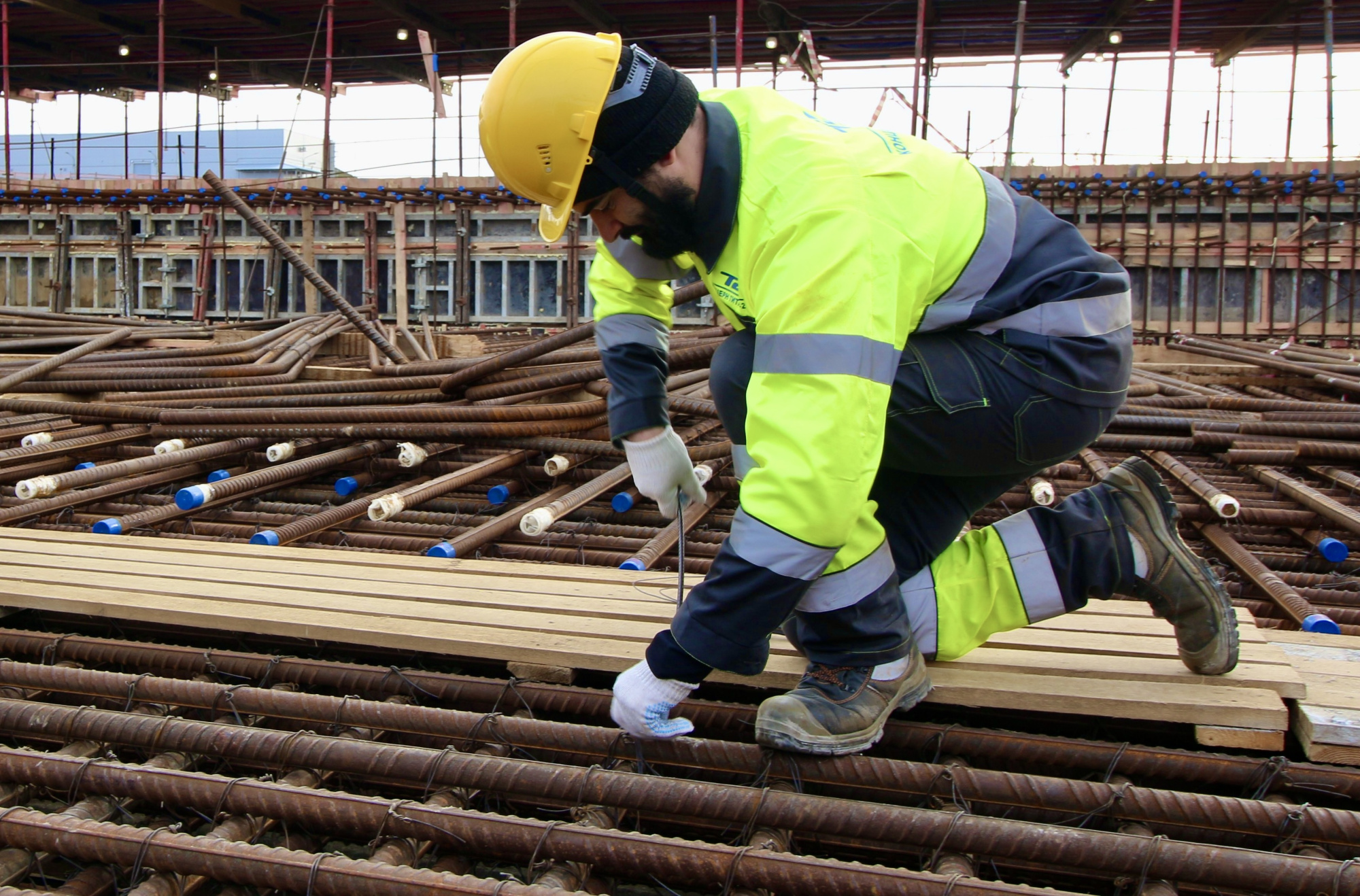

На энергоблоке № 3 ВВЭР-1200 Ленинградской АЭС начались работы по созданию фундамента здания турбины: строители проводят его армирование, успешно завершив все предваряющие этапы — устройство котлована, пластовый дренаж, бетонную подготовку и гидроизоляцию. Попутно они продолжают монтировать закладные детали для крепления к фундаментной плите будущего оборудования и армируют специальные тоннели. Впоследствии их заполнят кабельной продукцией для электропитания оборудования и трубопроводами дренажных систем.
На создание особо прочного фундамента строителям понадобится почти 5 тысяч тонн
стальной арматуры с повышенными требованиями к выносливости при нагрузках
и к коррозии, а также более 20 тысяч кубометров особо прочного бетона. Работы
будут проводиться последовательно на восьми захватках и продлятся всю весну. В
итоге строители создадут монолитную плиту высотой более двух метров и площадью
более восьми тысяч квадратных метров — больше, чем стандартное футбольное поле,
используемое для проведения международных матчей.
«Здание турбины — один из наиболее важных объектов атомной станции. Именно здесь при эксплуатации энергоблока будет происходить преобразование тепловой энергии в электрическую. Нам предстоит создать фундамент, который будет гарантированно обеспечивать целостность и устойчивость здания и надежную работу всего размещенного внутри него оборудования, включая такие крупногабариты как турбогенератор, деаэратор, конденсаторы и так далее, на весь проектный срок эксплуатации. Фундамент должен выдержать все нагрузки — весовые, вибрационные, сейсмические. Поэтому качество его устройства находится на особом контроле», — рассказал Евгений Милушкин, заместитель директора Ленинградской АЭС — начальник Управления капитального строительства Ленинградской АЭС-2.
На следующих этапах начнется возведение стен и
внутренних строительных конструкций здания, наполнение его трубопроводами,
кабельной продукцией и оборудованием. Планируется, что работы, предваряющие
монтаж непосредственно паровой турбины, стартуют в 2027 году.
В настоящее время на строительной площадке новых энергоблоков Ленинградской
АЭС-2 в работе находятся 40 объектов. Численность высококвалифицированного
строительно-монтажного персонала генерального подрядчика (Холдинг «Титан-2»)
составляет около 1500 человек. Ход выполнения работ контролируют представители
подразделений атомной станции и государственных инспекционных служб.
Ленинградская АЭС (филиал АО «Концерн
Росэнергоатом» в г. Сосновый Бор, Ленинградская обл.) является одной из
крупнейших в России по установленной мощности 4400 МВт и единственной с двумя
типами реакторов: в работе находятся два энергоблока РБМК-1000 (уран-графитовые
ядерные реакторы канального типа на тепловых нейтронах электрической мощностью
1000 МВт) и два энергоблока поколения III+ ВВЭР-1200 (водо-водяные
энергетические реакторы электрической мощностью 1200 МВт). Энергоблоки № 1 и №
2 РБМК-1000 остановлены для вывода из эксплуатации после 45 лет службы. Им на
смену в 2018 и 2021 годах были введены два блока ВВЭР-1200. Проектный срок их
службы составляет 60 лет с возможностью продления еще на 20 лет. В 2022 году
стартовало сооружение энергоблоков № 3 и № 4 Ленинградской АЭС-2 с реакторами
ВВЭР-1200. Они станут замещающими мощностями энергоблоков № 3 и № 4 с
реакторами РБМК-1000 Ленинградской АЭС. Планируется, что после ввода в
промышленную эксплуатацию ежегодная выработка каждого энергоблока составит более
8,5 млрд кВт·ч электроэнергии, что позволит не только гарантированно
обеспечивать жителей северо-западного региона светом и теплом, но и успешно
продолжать реализацию крупных региональных инвестиционных проектов.
